2020-07-31
357次瀏覽
2020年7月30日,石島熱電聯產二期工程喜迎又一重大喜訊,7月30日18時18分4#鍋爐吹管靶板檢驗合格,二期工程主蒸汽管道吹掃順利完成,這是繼4#鍋爐完成烘爐、水壓試驗、鍋爐化學清洗之后實現的又一重大節點工程,拉開了整套機組啟動運行的序幕。

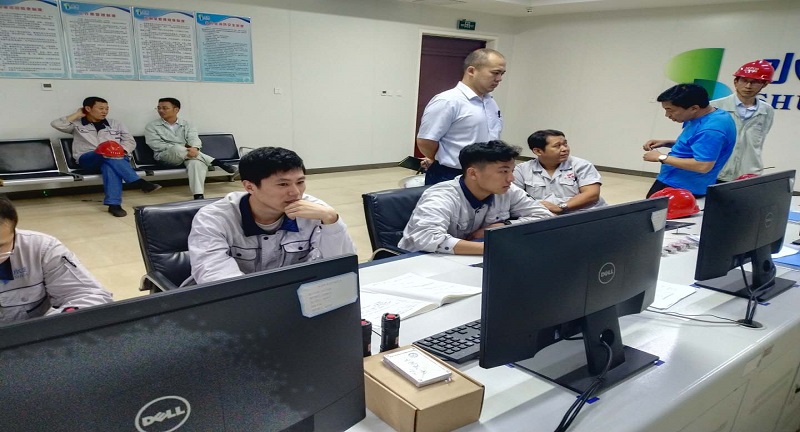

為保證4#鍋爐點火吹管工作順利進行,公司高度重視,提前制定吹管方案。業主、施工方、監理三方協調討論,確定吹管方案??茖W(xué)謀劃、精心組織,扎實推進各項工作,每天召開調試推進會,詳細研究調試方案,明確安裝、調試、監理等各單位的責任分工,嚴格按照方案要求分專業、分系統進行全面排查,發現問題,及時處理,確保吹管準備工作順利完成。

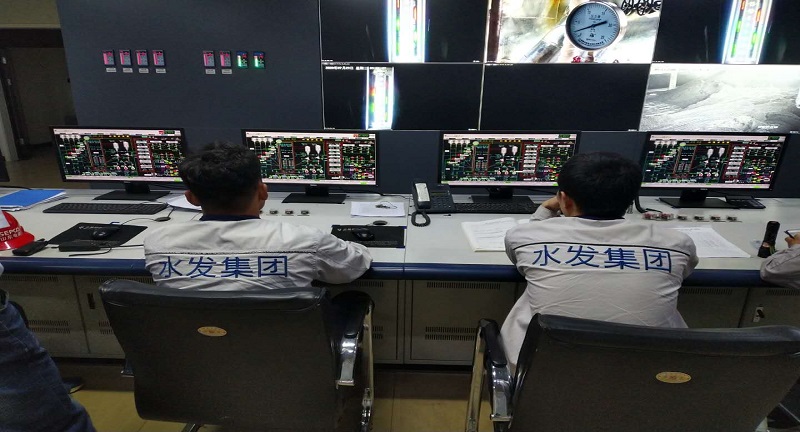

鍋爐吹管是機組設備整套啟動前的重要節點項目,旨在檢驗鍋爐系統是否具備投運條件,防止鍋爐受熱面及管道內的雜物進入汽輪機本體損壞主設備。吹管過程嚴格執行預先方案,整個鍋爐吹管歷時3天,經過85次正式蒸汽吹掃,靶板檢驗合格。在整個吹管過程中,做到了技術措施到位、風險控制到位,各專業密切配合,嚴格按照調試方案、工藝要求進行,有效地確保了吹管效果。并對點爐吹管過程中可能發現的火災、人身傷害、誤操作等事故做了充分的安全防護措施和技術交底,確保點爐吹管穩妥可靠、萬無一失。
4#鍋爐吹管工作圓滿完成,全面檢驗了4#鍋爐系統整套設備的性能以及安裝和調試的質量,有效地鍛煉和提高了運行人員的實操水平,更加堅定了全體參建人員對機組設備按期投運的信心和決心,極大地鼓舞士氣。
4#鍋爐主蒸汽管道吹掃工作的順利完成,是二期項目建設的重要里程碑,為汽輪機沖轉等節點創造條件,為機組設備72+24小時試運行奠定堅實基礎?,F(xiàn)在全體參建人員干勁十足、斗志昂揚,我們相信在集團公司的堅強領導下,在全體參建人員的共同努力下,二期項目一定能實現按期投產的目標,譜寫公司發展新篇章。 (方銘鑠 供稿)
